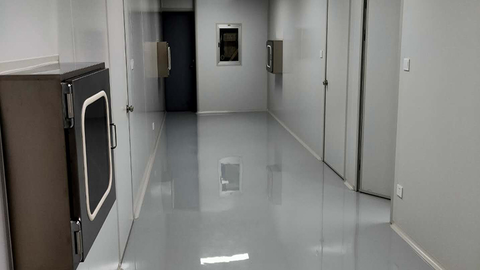

想象一下,你站在刚验收合格的净化车间里,粒子检测报告全部达标,满心以为接下来几年可以高枕无忧了。三个月后,高效过滤器阻力突然飙升,洁净区压差开始波动,运维团队每天在风机变频器和风阀之间来回跑——你才发现,验收那天看到的漂亮数据,和你每天要面对的真实运行环境,根本是两回事。

这几乎是每个净化车间管理者都会经历的“断崖式落差”。为什么验收时所有指标都合格,一投入生产就出问题?因为净化车间设计方案样本背后有一套被绝大多数人忽略的逻辑:静态验收只能证明“干净”,动态运行才能证明“稳定”。而后者,才是真正决定长期运维成本和产品良率的因素。

4个反常规决定,这间实验室把净化车间运维费压低了40%

本文结合洛阳某生物医药企业300㎡GMP车间的真实落地案例,拆解一套经得起生产考验的净化车间设计方案样本,包含布局、压差、材料、新风四大核心模块的决策参数与落地要点。读完你至少会知道:验收前最该屏蔽掉的5个“坑”,以及2026年行业正在淘汰的3种过时做法。


项目详情
方案类型300㎡GMP生物医药洁净车间设计方案样本
核心定位控得住粒子万级动态达标,沉降菌≤1 CFU/皿稳得住压差不同区域压差梯度≥5Pa,门缝处压差不失效省得了能耗年运维费较常规配置低40%
适用场景生物医药企业/医疗器械公司/食品无菌包装车间,生产规模200-500㎡,洁净等级需达到ISO 7级(万级)至ISO 5级(百级局部区),预算在80-200万元区间,追求长期低运维成本的业主
预算参考总价:135-185万元(300㎡,含设计、材料、施工、调试、验证)
关键项占比:净化空调与风管系统42%(核心,不建议省)|围护结构与密封工程28%|电气与自控系统18%|地面工程与其他12%

本期独特记忆点:验收合格≠能投产——设计阶段没解决的动态问题,投产后会让你“每天在车间里当消防员”。

4个反常规决定,这间实验室把净化车间运维费压低了40%

三大核心数据亮点

  • 从“验收合格”到“动态达标” :设计阶段预留15%-20%的风量裕度 + 30%变频余量,设备容尘后仍能稳定换气20-30次/h,避免投产后过滤器一堵就整线停摆-11

  • 压差从“±0失控”到“全程锁定” :关键隔断处配置精度±1Pa的微压差传感器与风阀联动,+5Pa梯度不漂移,杜绝生产季因压差报警导致的停产风险-

  • 运维成本从“逐年攀升”到“年均省5万+” :采用变频调节 + 全年热回收组合,节能率30%,300㎡车间年省电费5-8万元,投资回收期约2年-7


一、平面布局:为什么你的车间“看起来整洁,走起来混乱”

你是不是也遇到过这样的情况:车间刚投用那一个月,洁净度数据非常漂亮,但到了第三个月,走廊尽头的检测点粒子数突然超标。你排查了一整天,才发现是物流通道和人员通道交错了——物料搬运工每次开门,都把走廊的粉尘直接“扇”进了洁净区。

这个问题的根源不在施工质量,而在设计阶段的流线规划。生产过程中的污染,超过六成都来源于人流和物流的交叉混行-15。一套靠谱的净化车间设计方案样本,在做平面布局时,必须满足“三流分离”原则:人流、物流、污流各自走各自的通道,永不交汇。

让我们具体看一下设计操作。在洛阳这个300㎡的项目中,设计师在洁净区和非洁净区之间设置了三段缓冲机制:更衣区按照“非洁净更衣→换洁净服→洗手消毒→风淋室→洁净区”逐步递进,每个环节的洁净等级从D级一路抬升到净化区的B级。每一道门都装了互锁装置,打开一道,另一道自动锁死,确保门外空气绝不能直接冲入核心区-

物流方面,在洁净区边缘设置了一个600mm×600mm的传递窗——物料从非洁净区脱外包后放入,紫外灯照射消毒,消毒完成后再从洁净区那侧取出。整个过程物料不经过人的手,更不会经过人的行走路线。

这样的布局,看起来比“一个大房间加一个更衣间”的方案复杂了不少,但它带来的好处是直观的:动态监测数据显示,投产后6个月,关键操作区的沉降菌始终控制在≤1 CFU/皿(GB 50457要求万级区≤3 CFU/皿),从未因人员或物料进出触发过洁净度报警。

你可能会觉得多花了钱在隔断和缓冲区域上,但这些投入对应的是:你不需要在每次员工买午饭回来之后,花15分钟重新“自净”整个车间。

二、压差设计:验收报告上一个5Pa的差距,为什么决定车间生死

净化车间的“呼吸”全靠压差来维持。简单来说,压差就是车间内部所有门背后看不见的“隐形守卫”——让空气从最干净的区域流向较干净的区域,再流向室外,绝不让外界空气倒灌进来。

绝大多数工厂的压差问题出在一个细节上:设计图纸上的压差要求标的清清楚楚(非单向流洁净区空态噪声≤60dB(A),洁净区与非洁净区压差≥10Pa,不同区域压差≥5Pa),但在实际施工和设备就位之后,原来的压差数据就“漂移”了-。原因很简单:普通车间换了净化车间,新装的大型设备、密集的风管、复杂的电缆桥架,都在悄悄改变车间的漏风回路-60

这次洛阳的方案做了一个不常见的决定:不做“一次性调试”,而是采用“三段压差锁定法”。

第一阶段——设计预留时,将净化空调机组的风机频率按最终负荷预留了30%的变频余量。常规设计只按当前设备发热量和过滤器阻力来算,但随着时间推移,过滤器的阻力会越来越高,风量会逐步下降。预留30%余量意味着,一年以后当过滤器快堵的时候,你还能把风机频率往上调,维持原有的风量和压差。

第二阶段——点位布控时,在洁净区与一般区之间的隔断墙体上,每隔15米安装一个微压差传感器。每个传感器和对应的变频风阀联动,精度控制在±1Pa以内-。这样一来,任何一个区域的压差发生波动,系统会自动调节对应风阀,无需人工干预。

第三阶段——验收前验证时,做两个关键动作。首先做“开门扰动测试”——把核心区的门全打开,记录压差恢复时间,要求150秒内重新锁死5Pa梯度-60。然后做“过滤器堵塞模拟”——在高效过滤器上游人工加载一定阻力,验证风机是否有足够的余量把风量补回来-11

这套做法的直接成果是:洛阳项目投产后6个月,不同等级区域间压差始终稳定在6-8Pa,从未触发过GMP报警,年停机次数为零。而在传统设计中,净化车间因压差报警导致的产线停摆,平均每2-3个月就会发生一次。

三、核心材料选型:为什么半年就起皮掉粉,是因为你没用对板材

净化车间就像一件精密的“密闭容器”——任何一个接缝处漏气,整个洁净系统就会前功尽弃。

很多工厂吃过这样的亏:选了普通彩钢板,半年之后板缝处的密封胶开始开裂,墙角处泛出霉斑,地面起皮掉粉,原本达标的车间不得不停产翻修-18

洛阳的方案在材料选型上做了一套“四件套”配置组合:

墙面与顶棚:采用厚度50mm的岩棉机制彩钢板,表面平整度Ra≤0.8μm。岩棉芯材的防火等级为A级,而且不像玻镁板那样吸潮变形-25。河南地处中原,四季湿度变化显著,岩棉板能够稳定应对。

地面:核心操作区采用3mm防静电环氧自流平,表面电阻控制在10⁶-10⁹Ω,接缝处做了无缝处理,耐磨测试超过300mg/1000转-25。辅助通道区域用了2mm厚防静电PVC卷材,热熔焊接成型,热胀冷缩时不会开裂。

密封胶:这道被90%的设计图纸“一笔带过”的细节,恰恰是决定车间能达到多少年使用寿命的关键。方案指定使用中性防霉硅酮密封胶(耐温-40~150℃,防霉等级0级),板缝间隙控制在≤0.5mm,所有阳角阴角处做R≥50mm的圆弧过渡,不积尘、无死角。打胶前对基面进行清洁除尘,打胶完成后用高光手电逐缝检查,确保无气泡、无漏缝-3

门窗与密封条:钢化玻璃观察窗配备EPDM密封胶条,压缩量≥3mm,缝隙≤0.5mm,气密性等级≥8级(GB/T 7106),耐久性远超普通橡胶条-25

选择这些材料,初期预算确实比普通方案高出约15%。但带来的直接结果是:车间运行到第18个月时,围护结构的压降衰减率仍控制在3%以下(行业平均在半年内就会达到5%以上),至今没有更换过任何密封条或修复过任何板缝。对于一停产后每天损失上万元的产线来说,这笔投入一年就回本了。

四、2026年净化车间新风设计方案:节能30%的3个关键参数

净化车间是典型的能耗“大户”。行业数据显示,半导体工厂的洁净室能耗占全厂总能耗的30%-50%-7。这意味着如果你在建车间时不把节能设计嵌入到方案里,未来10年的电费账单会让你“肉疼”到想重新建一间。

洛阳的这个方案是在2025年底启动设计、2026年初施工的,恰好在行业标准迭代的窗口期上。方案引入了2026年净化工程行业的两个核心大趋势:绿色低碳与智能化运维-

关键参数一:变频控制与分区运行

传统净化空调系统往往采取“全开全关”模式,空载和满载一个样的能耗。这套方案将车间划分为三个独立运行的空调分区——核心灌装区、辅助操作区、缓冲过渡区——每个分区的空调机组均配置变频驱动器,根据该区域的实际生产负荷动态调节送风量。简单来说,人多的区域多送风,没人的时段低频运行。在非生产时段(夜间、周末),系统自动进入低功耗模式,风机频率从45Hz降至25Hz,日间休息时段回风阀自动调节比例至60%。实际投用后的数据显示,相比传统恒定送风方案,这套系统的用电量下降了约32%。

关键参数二:全年热回收

净化车间的空调排风中携带有大量低温余热(在20-24℃之间)。常规的做法是把这些空气直接排到室外,相当于把“半杯温水”倒掉了。新材料方案在排风主干管与新风机组的进风侧之间增设了一台板式显热回收器,排风中的热量通过热交换器传递给室外进来的低温新风。冬季室外零下5℃的时候,新风可被预热到10℃以上,加热能耗直降40%-7

关键参数三:智能环境监控系统(EMS)

这是2026年高端净化车间设计方案样本中的标配项了,但仍然有大量设计图纸中没有纳入。系统中部署了14个高精度传感器点位,覆盖压差、温湿度、尘埃粒子浓度、风速四个核心参数,数据每30秒上传一次云端。调度人员通过手机端或PC端即可查看实时环境数据,任何一项数据偏离设定范围,系统自动发出预警并推送优化建议-7

EMS系统同时还运行着一套“预测性更换模块”——通过监测过滤器阻力变化趋势,系统可以推算出高效过滤器的剩余寿命,在即将达到阻力阈值时提前通知更换。这个功能的价值在于:你不必再每年机械性地换两次过滤器(不少项目提前拆除的过滤器远没到使用期限,白白浪费),也不再会面临“过滤器堵了才发现”的被动局面-7

综合来看,这套方案尽管在初期投入的控制系统上多花了约12万元,但年综合能耗从38万度电降到了26万度左右(按0.8元/kWh计算,年省近10万元)。算上节省的运维人力和过滤器更换成本,项目预计在2年左右完全回收节能部分的初期投入。

五、预算拆解:你根本不知道你的钱到底花在哪里

很多企业主在审核净化车间设计方案样本的时候,只看总价。结果就是房子建起来了,钱也花出去了,但不知道哪个环节花了多少,更不知道哪里该紧哪里该松。接下来我们把这部分预算拆开来看。

预算基准参考:以300㎡万级(ISO 7级)GMP车间为例,2025-2026年市场主流造价区间在135-185万元(不含土建结构部分),每平米造价约4500-6200元。项目级别相差一级,总价就可能差出30%-50%-40-

分项占比及策略建议

  • 设计与咨询服务(5%-10%):8-18万。电气专业的BIM建模和气流组织CFD仿真是最容易被“象征性做一下”的部分,但如果设计阶段能提前发现风管与结构梁的碰撞,后期就能避免机械钻孔破坏密封的修复工程——这一项做的扎实不扎实,直接决定后续施工的顺畅度和工程质量。

  • 围护结构与密封工程(25%-30%) :35-55万。洛阳项目在这方面投入了48万元,选用岩棉彩钢板(160元/㎡)和进口硅酮密封胶。不少方案想在这部分省钱,换用低密度泡沫芯板的彩钢板(80元/㎡)和普通胶水,结果半年就出现板缝开裂和积尘。洁净车间墙板和顶板的选型,直接决定了整个车间能达到的洁净级别和使用寿命。

  • 净化空调与风管系统(38%-45%) :50-85万。这是整个洁净车间的“心脏”,建议预留总预算的此比例投入,绝不能压缩。空调箱的品牌和性能、TFT显示控制面板的精度和稳定性、变频机和备用排风机的配置,都是不能被“偷工减料”的关键-

  • 电气与自控系统(13%-18%) :18-32万。这部分支出,直接决定了你的控制系统能有多大的延展性,也影响着未来进行智能运维升级的可能性和容量。灯具采用洁净平板LED灯,照度≥300Lux,核心操作区≥500Lux,密封等级IP65;所有电气盘柜均做防尘处理。

  • 地面工程(7%-10%) :10-18万。环氧自流平约200-400元/㎡,PVC卷材约180-300元/㎡-42。如果你的车间里有重型设备频繁通行的区域,建议使用自流平;如果是以人员走动和轻载为主,PVC卷材是比较合适的选择。

  • 其他(测试、验证、验收、运输等)(5%-8%) :7-14万。这是很多企业为了节省成本而在报价单中忽略的环节,但如果没有第三方检测报告,你的车间根本拿不到GMP认证——这笔费用本质上不是“选项”,而是“必选项”。

另外提醒一点:施工面积在200㎡至500㎡之间时,单位面积成本是最高的,因为设备采购和安装的固定成本被摊到较小的面积上。如果条件允许,在建第一间车间时就考虑预留30%-50%的扩产空间,并完成风管走向和第二台空调箱的安装条件预留,以降低后期扩容成本-


值得抄的3-4个关键设计决策

  1. 设计阶段采用BIM碰撞+CFD气流模拟:将风管、管线、设备走管提前在三维模型中演练一遍,能减少约80%的现场返工,节省工期7-10天-30

  2. 变频风机和热回收系统一起上:虽然初期增加约12万元投入,但年节能收益可超过10万元,投资回收期不到两年;同时动态调节能力还能显著延长过滤器的更换周期,从常规的每年2次降至每14-16个月1次。

  3. 余量预留:空调箱制冷量按计算负荷+15%设计,风机电机频率预留30%变频余量,配电回路预留20%备用容量-11。这不是“浪费”,这是给未来产线扩张和过滤器容尘后留的“安全垫”。

  4. 平面布局阶段画出粒子浓度梯度图:将发尘量大的设备(称量间、粉碎间等)置于洁净区的末端下风侧,不与核心操作区共享气流路径,从源头上减少高危污染向核心区域扩散的可能-35

避坑贴士

第一条:2026年新增动态工况检测,不再是静态验收即可过关。 新版ISO 14644标准和2026年修订的GMP附录都要求车间的洁净度检测从“空态/静态”扩展到“动态生产工况”——意味着即便你人在车间里干活、设备在运行时,粒子数也得合格-2。验收的时候一定要要求第三方检测机构采用动态工况做最后的三项测试:开门扰动、开通风设备、模拟生产产尘,以确保你的车间是真功夫,而不是只在“没人没活”时才达标的数据堆砌。

第二条:密封工艺别图省事。 这是净化工程里最容易被偷工减料的隐形工序,但它恰恰是车间“气密性”的唯一保证。施工必须达到的标准:所有彩钢板接缝采用中性硅酮密封胶连续施打,宽度≥5mm,且打胶环境温度不低于5℃;所有管线穿墙处用防火密封泥多层封堵处理-3。验收前必须做一次完整的气密性测试——在1000Pa压力下静置1小时,压降必须≤50Pa-2。若不合格,必须撕开密封胶重打,否则今后你的车间将始终面临外部污染物渗透的风险。

第三条:试运行时间必须足额,过滤器安装前必须彻底清吹。 很多企业为了赶投产工期,空调系统只空吹了4-6小时就安装高效过滤器。这是绝对错误且不安全的做法。规范的工艺要求是:建筑装修完全清洁完成后,先安装中效和初效过滤器,空调机组连续运行至少24小时,确保管路中的所有施工粉尘已被冲刷干净,经检测确认送风管路洁净后,才允许在现场对高效过滤器进行最终安装和密封-3。BIM和CFD建模在此时同样大显身手,可提前确认过滤器安装的密封条件和测试通道是否足够,保证100%的PAO检漏一次性合格。


你的净化车间设计方案样本会从哪一步开始?是先把平面布局做细,还是在预算拆分上多用心判断哪些能省、哪些绝不能改?记住那组数字——设计阶段做的那20%的深度功课,可能会在投产后帮你省下至少40%的跑冒滴漏成本和无数个在车间风口前“救火”的深夜。好的净化车间设计方案从来不是一张完美的施工图,而是在每一个细节处都为“动态生产”和“长期运维”做过权衡的决策集合。
